Kraftverkets pelare rasade i Åminnefors - nu är det oklart vem som betalar extra kostnaderna för fiskvägen

Från 2019
Uppdaterad 24.02.2019 17:53.
Flera personer står på en brokonstruktion på en byggarbetsplats vid vatten. I bakgrunden en grävmaskin.
Bildtext Pelaren hade skadats redan i ett tidigare skede.
Bild: Raseborgs stad

Fiskvägsbygget vid Svartån i Åminnefors har stött på problem. Det har försenats till följd av att kraftverkets strömpelare fallit sönder.

Nu måste man se vems ansvaret är, också vad pengarna beträffar.

- Staden förhandlar som bäst med ministerier, Närings-, trafik- och miljöcentralen i Nyland och kraftverksägaren Koskienergia om tilläggsfinansiering.

Pelaren rasade

Den söndriga pelaren fanns på södra sidan av kraftverkets nedre turbinkanal i Åminnefors.

- Först upptäckte man att det fattades stenar vid strömpelarens nedre del, två meter under vattenytan. Vid närmare undersökningar visade det sig att hela nedre delen hade rasat, berättar Piia Nordström, ansvarig gatuchef vid Raseborgs stad.

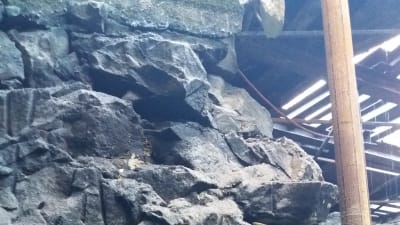

Lösa stenar vid en pelare.
Bildtext Konstruktionen hade försvagats under en längre tid.
Bild: Raseborgs stad

Då Koskienergia försökte åtgärda problemet rasade hela pelaren.

I och med det här var man tvungen att tillfälligt avbryta arbetet med fisktrappan.

Senare har det uppdagats att konstruktionen försvagats redan under tidigare arbeten och därefter drabbats av erosion.

En total överraskning

Skadan upptäcktes när arbetsdammen skulle anslutas till strömpelaren. Det visade sig att stora stenbitar fattades i pelarens konstruktion.

Det kom som en överraskning för alla parter, säger Piia Nordström.

Piia Nordström.
Bildtext Piia Nordström säger att den söndriga pelaren var en total överraskning för alla.
Bild: Christoffer Westerlund / Yle

- Kraftverkens kondition granskas regelbundet. Vi har haft tillgång till Koskienergias protokoll. Där rapporteras små brister som är typiska för gamla vattenkonstruktioner, men ingenting alarmerande.

Konstruktionen undersöktes inte innan man gjorde upp en byggplan och en budget för fisktrappan eftersom det bara var några år sedan dykare senast hade granskat konstruktionerna.

Staden beställde före bygget också en lasermätning av konstruktionerna.

- Det arbetet kunde inte mätningsföretaget utföra eftersom platsen ligger i skugga med tanke på de referenspunkter som behövs, förklarar Nordström.

Det är enligt Nordström ändå oklart om en lasermätning hade hjälpt med att avslöja problemet tidigare, eftersom ingen vet när pelarens nedre del har rasat.

Hundratusentals euro

Nästa steg är att reparera kraftverksbyggnaden och göra grunden stabil.

Det har orsakat betydande förseningar och stora tilläggskostnader för fiskvägsbygget.

Frågan är varifrån de pengarna ska komma.

- Staden har avtal med Koskienergia där det står att de ansvarar för samtliga kostnader som gäller strömpelare, säger Nordström.

- Förhandlingarna pågår som bäst. Båda parter satsar på att arbetet går vidare trots svåra förhållanden.

Vi är absolut av den åsikten att en stor del av hela kostnaden hör till Koskienergia

Tidigare har stadens andel av hela fiskvägsbygget beräknats vara cirka 1,3 miljoner euro.

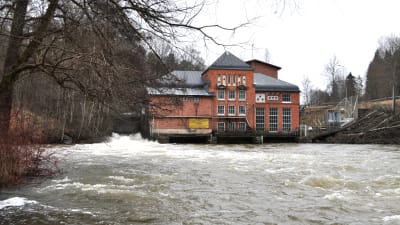

Ett vattenkraftverk.
Bildtext Tidtabellen för bygget ska hålla, menar Pia Nordström.
Bild: Bild: LUVY.

Risken är att projektet i och med den söndriga pelaren kostar hundratusentals euro mer, men det är ännu oklart hur stor del som kan falla på staden.

- Vi är absolut av den åsikten att en stor del av hela kostnaden hör till Koskienergia, menar Nordström.

Problemet verkar vara att pelarraset kom som en stor överraskning.

- Varken staden eller Koskienergia hade kunnat förutse ett så här massivt reparationsbehov.

Håller tidtabellen

Det är planerat att fiskvägarna i Billnäs och Åminnefors ska stå klara i sommar.

De byggs för att fiskarna ska kunna ta sig förbi kraftverken. I bakgrunden finns tanken att rädda den hotade flodpärlmusslan som behöver vandringsfiskarna för sin överlevnad.

Fiskvägsbygget i Billnäs har framskridit helt enligt planerna, berättar Nordström, medan bygget i Åminnefors i och med problemet med pelaren har lidit av förseningar.

- Men nu följer också Åminnefors tidtabellen, försäkrar Nordström.
